Hướng dẫn thi công
tấm Polycarbonate
Từ khâu chuẩn bị đến mối nối cuối cùng, mỗi chi tiết đều góp phần tạo nên một mái lấy sáng chỉn chu. LIONVINA giúp bạn nắm rõ trình tự lắp đặt và những điểm cần kiểm tra cho từng loại tấm polycarbonate.

Chuẩn bị vật tư và mặt bằng
Sắp xếp đủ tấm, phụ kiện và dụng cụ theo từng khu vực mái để quá trình lắp đặt diễn ra thuận tiện.
Đúng loại tấm
Ghi lại mã sản phẩm, độ dày, cấu trúc tấm và mặt chống UV theo nhãn của lô hàng.
Đúng hệ khung
Chốt nhịp đỡ, độ dốc và cấu tạo liên kết theo hồ sơ công trình và tài liệu của đúng mã tấm.
Đúng phụ kiện
Nẹp, gioăng, vít và chất trám phải phù hợp với tấm, độ dày và phương án lắp đặt.
- Kiểm tra số lượng, bề mặt, mép tấm và nhãn hàng khi nhận vật tư.
- Bảo quản trên bề mặt kê phẳng, sạch, có che chắn nắng mưa; ưu tiên kho có mái che.
- Giữ lớp bảo vệ trong khi vận chuyển và gia công. Nâng tấm, tránh kéo lê gây trầy xước.
- Chuẩn bị thước, bút đánh dấu, máy cắt và mũi khoan phù hợp với nhựa; bố trí bàn đỡ ổn định.
Chọn hướng dẫn theo tấm của bạn
Poly rỗng
Kiểm tra hướng khoang, băng đầu tấm và cấu tạo thoát nước.
Đọc hướng dẫn tấm rỗng →Poly sóng
Đối chiếu biên dạng, chồng mí và liên kết trên xà gồ.
Đọc hướng dẫn tấm sóng →Dụng cụ và phụ kiện cần chuẩn bị
Sắp xếp dụng cụ theo các thao tác cắt, khoan, cố định và hoàn thiện mối nối.

Dụng cụ
- Máy cắt và lưỡi cắt phù hợp
- Máy khoan, máy bắt vít
- Mũi khoan, đầu vít
- Thước, bút đánh dấu, dụng cụ cắt băng
- Súng bơm keo; búa cao su nếu hệ nẹp yêu cầu
Phụ kiện
- Bộ nẹp nối và nẹp biên
- Gioăng, băng xử lý đầu tấm
- Vít, vòng đệm hoặc nút chụp theo hệ
- Chất trám tương thích nếu được chỉ định
Quy trình thi công trong 8 bước
Thực hiện lần lượt, kiểm tra mỗi bước trước khi chuyển sang phần tiếp theo.
Khảo sát và chia tấm
Đo hiện trạng mái, xác định hướng thoát nước, vị trí mối nối và điểm tiếp giáp tường. Lập phương án chia tấm cùng hệ phụ kiện trước khi đặt cắt.
Kiểm tra khung đỡ
Khung phải chắc chắn, bề mặt đỡ đều và sạch. Kiểm tra nhịp đỡ, độ dốc và liên kết theo thiết kế; xử lý các cạnh có thể gây cọ xát lên tấm.
Nhận diện mặt UV
Đọc ký hiệu trên màng hoặc nhãn tấm. Với loại chống UV một mặt, đặt mặt được chỉ định hướng ra ngoài, về phía nắng. Đánh dấu để tránh lật nhầm khi gia công.

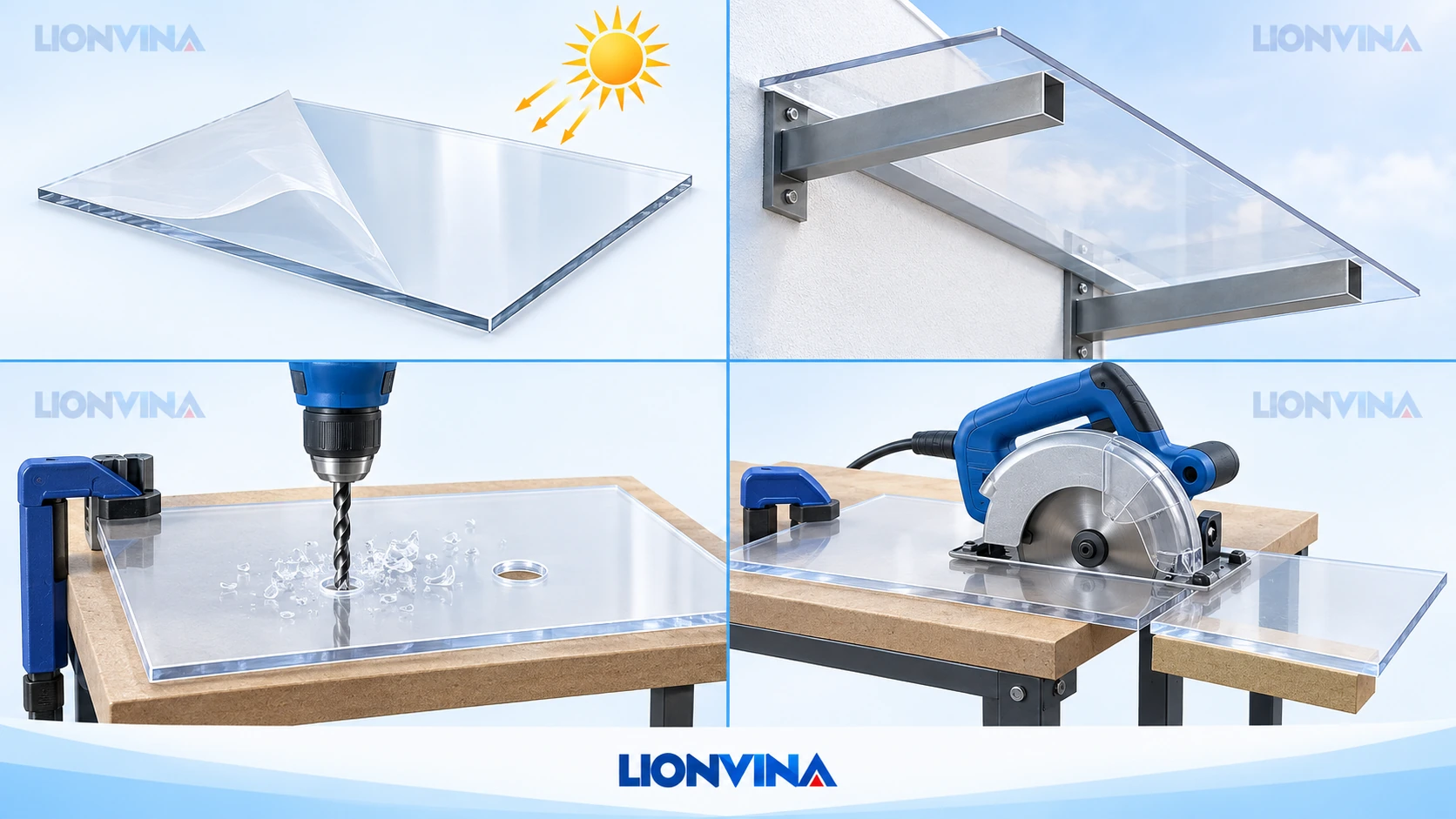

Đo, cắt và làm sạch mép
Tính kích thước cắt và khe giãn nở theo hệ lắp đặt. Kẹp và đỡ tấm ổn định, dùng lưỡi cắt phù hợp; loại bỏ ba via và phoi sau gia công.
Xử lý đầu tấm và vị trí khoan
Tấm rỗng cần làm sạch khoang và xử lý băng đầu tấm. Nếu hệ liên kết yêu cầu khoan xuyên tấm, khoan trước với cỡ lỗ và khoảng cách mép theo hướng dẫn sản phẩm.
Đặt tấm và lắp nẹp
Đặt tấm đúng hướng, chừa khe giãn nở và chiều sâu giữ mép theo hệ nẹp. Lắp gioăng, nẹp nối và nẹp biên đúng bộ; không ép tấm chạm cứng vào khung.
Cố định và hoàn thiện chống dột
Lắp vít và vòng đệm theo cấu tạo được chỉ định, siết vừa đủ để gioăng tiếp xúc đều. Hoàn thiện diềm, úp nóc, tiếp giáp tường và mối nối bằng vật liệu tương thích.
Bóc màng và nghiệm thu
Bóc màng bảo vệ ngay khi hoàn thành lắp đặt theo hướng dẫn tấm. Dọn phoi, kiểm tra đường thoát nước và toàn bộ liên kết; lưu ảnh mái cùng thông tin vật tư để bàn giao.
4 điểm kiểm tra trước và trong khi gia công
Đối chiếu các chi tiết dưới đây với tấm, bộ nẹp và phương án khung đã chọn.

Mặt UV và màng bảo vệ
Nhận diện mặt ngoài trước khi lắp; bóc màng theo hướng dẫn tấm.
Khung đỡ và độ dốc
Chốt nhịp đỡ và đường thoát nước trước khi chia tấm.
Lỗ khoan và mép tấm
Khoan vuông góc nếu hệ liên kết yêu cầu; cỡ lỗ theo mã tấm.
Cắt và làm sạch mép
Đỡ tấm chắc, chọn lưỡi phù hợp và dọn phoi sau cắt.
Tấm polycarbonate đặc
Hệ khung và nẹp cần giữ chắc mép tấm nhưng vẫn cho phép tấm chuyển động khi nhiệt độ thay đổi. Dùng gioăng và chất trám đã được xác nhận tương thích với polycarbonate.
- Chừa khe theo cả chiều dài và chiều rộng.
- Nếu làm mái cong, xác nhận khả năng uốn và bán kính tối thiểu của đúng mã tấm.

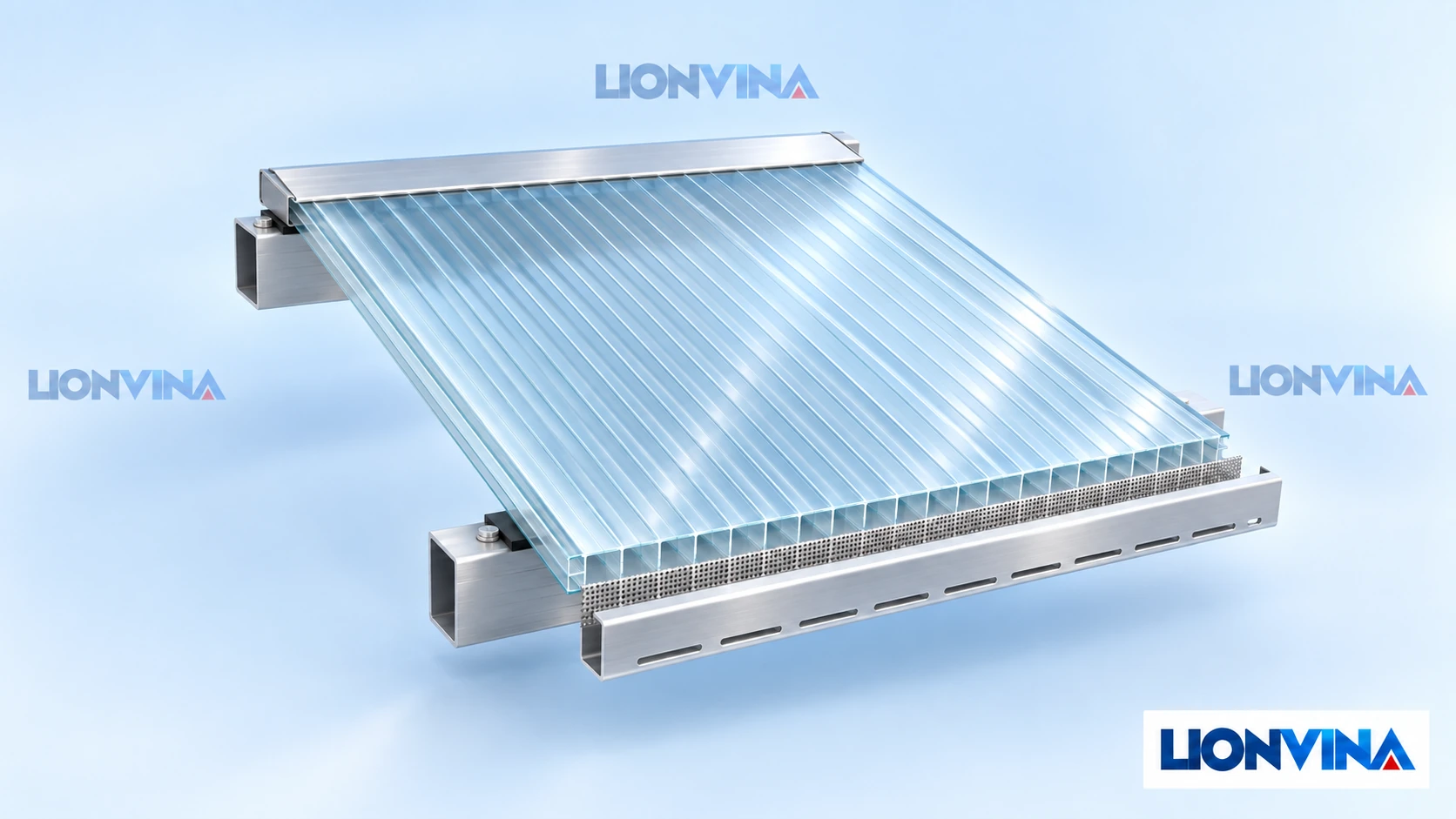

Tấm polycarbonate rỗng
Với mái dốc thông thường, đặt các gân khoang chạy dọc hướng dốc. Đầu cao dùng băng kín; đầu thấp dùng băng thoáng chuyên dụng, được bảo vệ bằng nẹp U có cấu tạo thoát nước.
- Làm sạch phoi trong khoang trước khi dán băng.
- Không bịt kín đường thoát của đầu thấp. Với mái vòm có hai đầu thấp, dùng cấu tạo băng và nẹp theo hướng dẫn của hệ tấm.

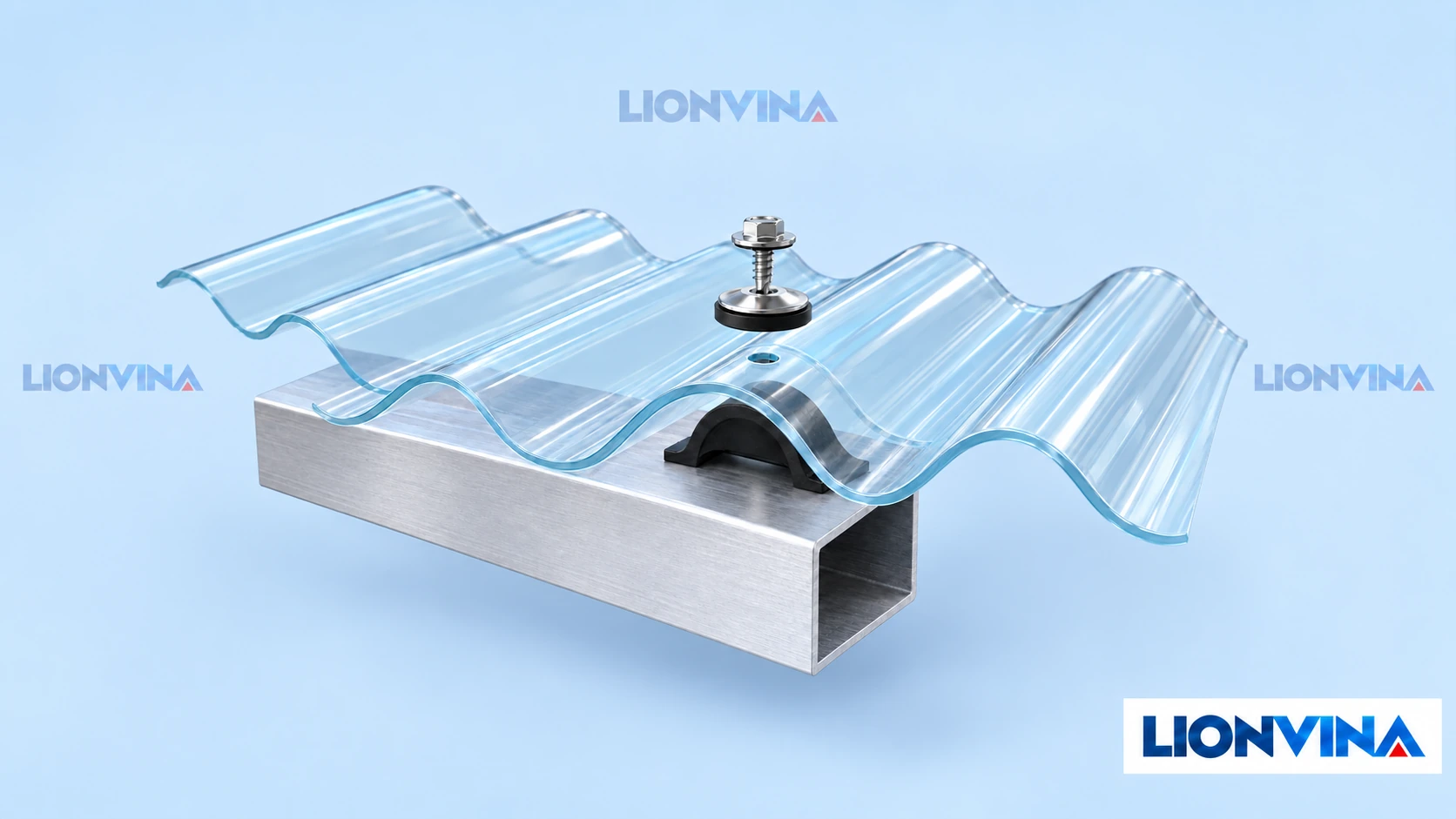

Tấm polycarbonate sóng
Đặt sóng theo hướng dốc và dùng phụ kiện phù hợp với biên dạng. Vị trí bắt vít, số sóng chồng mí và phần chồng đầu tấm phải theo tài liệu của sản phẩm và điều kiện mái.
- Khoan trước nếu hướng dẫn hệ tấm yêu cầu; chừa chuyển động nhiệt tại liên kết.
- Siết vòng đệm đều, tránh làm biến dạng tấm ở vị trí vít.

Nẹp, phụ kiện & chi tiết liên kết
Chọn phụ kiện theo bộ và kiểm tra các vị trí nối ngay trong quá trình thi công.
| Hạng mục | Điểm cần kiểm tra |
|---|---|
| Nẹp nối và nẹp biên | Đúng độ dày tấm và cấu tạo giữ mép của hệ lắp đặt. |
| Vít và vòng đệm | Đúng loại cho nền khung, có vòng đệm tương thích và lực siết phù hợp. |
| Gioăng và chất trám | Chỉ dùng vật liệu được xác nhận phù hợp với polycarbonate; silicone trung tính cũng cần kiểm tra tính tương thích. |
| Băng đầu tấm rỗng | Kết hợp băng kín, băng thoáng và nẹp bảo vệ theo hướng lắp tấm. |
Nẹp sập 3 thanh: nhận diện từng bộ phận

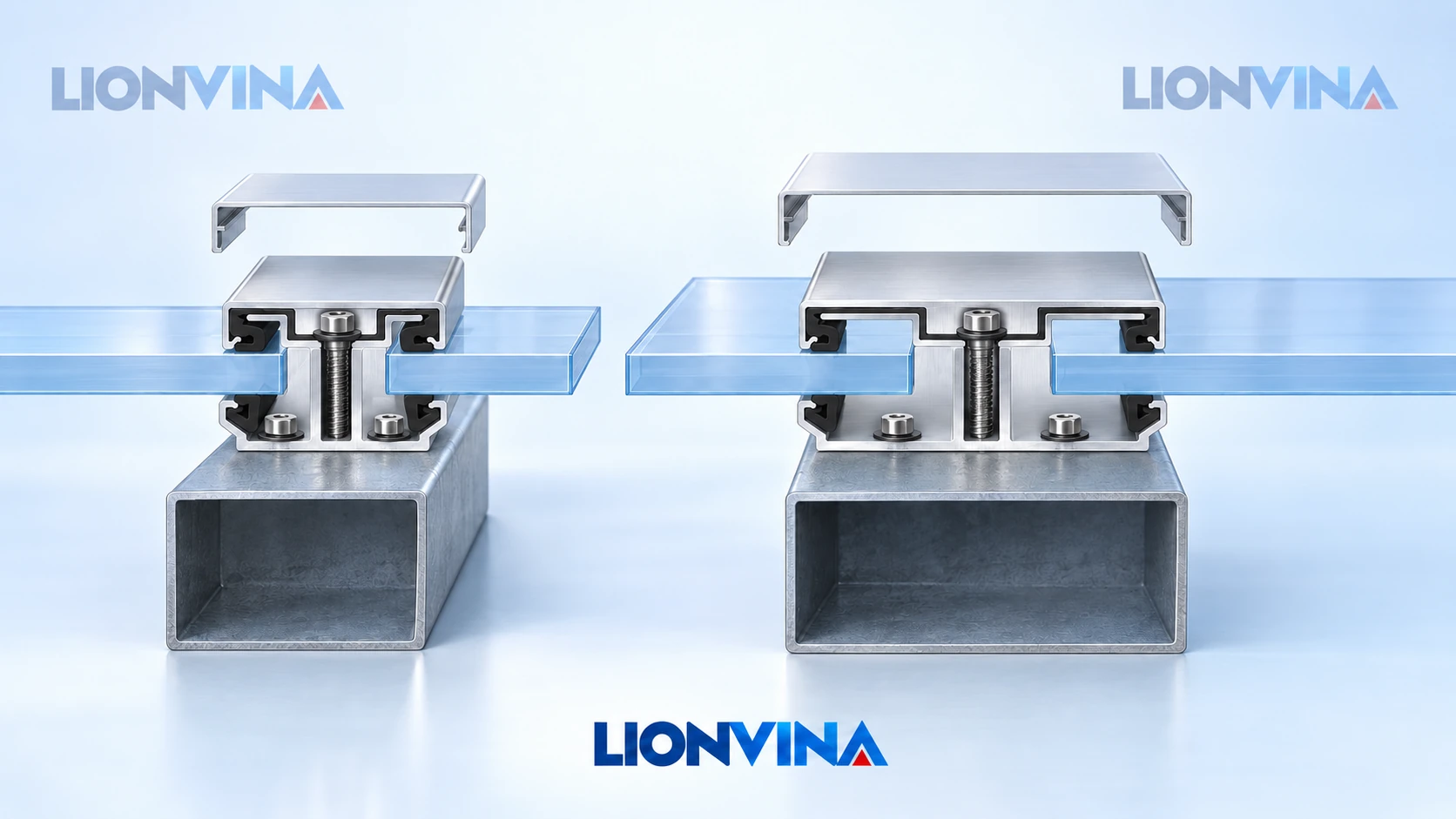

Bộ nẹp minh họa gồm đế T, thanh ép M và nắp che U. Gioăng nằm tại các vùng tiếp xúc với mép tấm. Kiểm tra đúng bộ trước khi lắp.

Đế T
Phần dưới của mối nối, đỡ hai mép tấm.
Thanh ép M
Phần phía trên giữ hai mép tấm, có rãnh vít ở giữa.
Nắp che U
Phủ ngoài thanh ép và che rãnh vít sau khi kiểm tra liên kết.

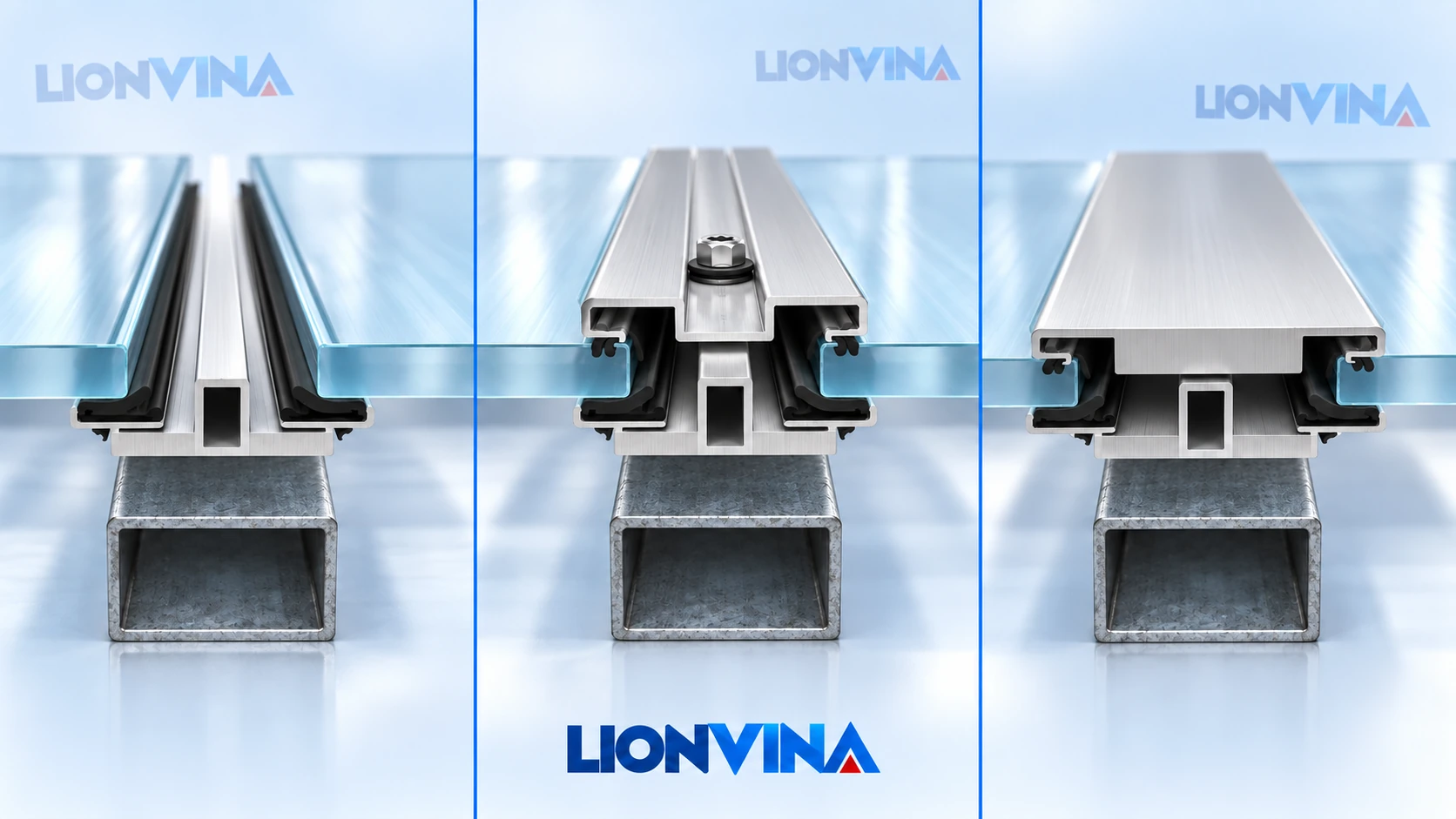

Trình tự lắp bộ đế – thanh ép – nắp
Các bước dưới đây minh họa một cấu tạo nẹp nối có đế. Đối chiếu vị trí vít và liên kết với hướng dẫn của bộ nẹp thực tế.

01 · Đặt tấm trên đế
Căn đế trên hệ đỡ; đặt hai mép tấm vào vùng gioăng và chừa khe đã xác nhận.
02 · Lắp thanh ép
Đặt thanh ép đúng vị trí; cố định qua rãnh liên kết theo cấu tạo bộ nẹp và kiểm tra lực siết.
03 · Hoàn thiện nắp
Kiểm tra mối nối rồi lắp nắp che; hoàn thiện đầu nẹp theo hệ phụ kiện.

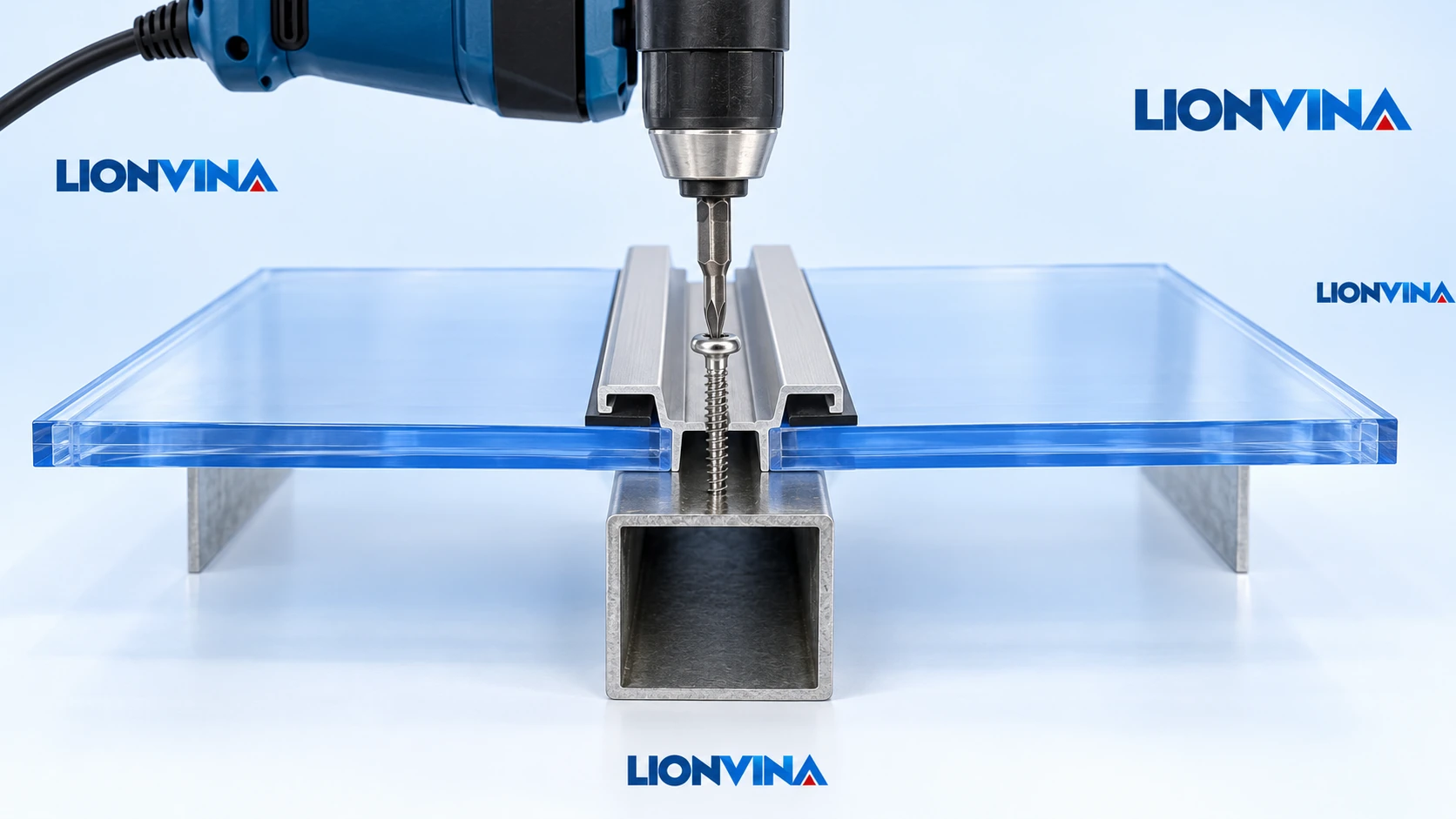

Chi tiết bắt vít tại nẹp M
Trong cấu tạo minh họa, hai mép tấm nằm hai bên rãnh giữa. Vít đi qua vị trí liên kết của thanh M xuống hệ đỡ, tránh xuyên qua mép tấm tại mối nối.

- Căn rãnh nẹp với vị trí đỡ bên dưới.
- Giữ khe giữa hai tấm theo hồ sơ bộ nẹp.
- Không lấp khe giãn nở bằng keo khi cấu tạo yêu cầu khe tự do.
- Kiểm tra vị trí vít và lực siết trước khi lắp nắp che, nếu có.
Xem nguyên lý liên kết xuyên tấm và lỗ chừa giãn nở bên dưới →

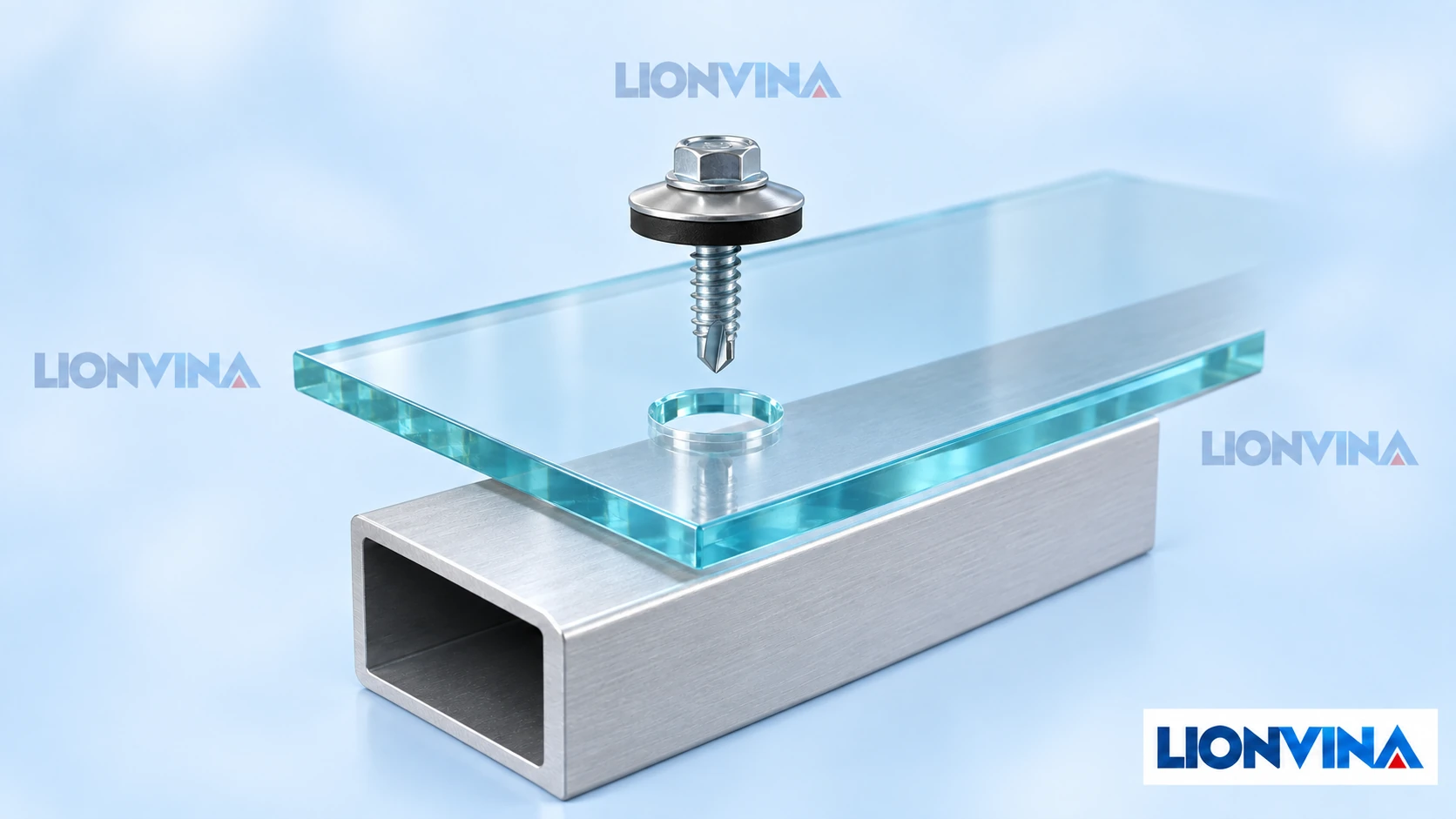

Lỗ khoan và giãn nở tại liên kết xuyên tấm
Ở cấu tạo này, vít đi qua lỗ khoan trên tấm và có vòng đệm phù hợp. Cỡ lỗ, khoảng cách mép và lực siết theo hướng dẫn của hệ tấm. Phần nẹp M phía trên thể hiện liên kết qua rãnh giữa hai mép tấm.

Kiểm tra trước khi bàn giao
Đánh dấu từng mục sau khi đối chiếu với hồ sơ và kiểm tra trực tiếp công trình.
Vệ sinh và chăm sóc sau thi công
Xả nước làm mềm bụi bẩn, dùng khăn hoặc bọt biển mềm cùng dung dịch làm sạch nhẹ phù hợp, rồi rửa lại bằng nước sạch. Tránh chà khô, vật sắc, chất tẩy mài mòn và dung môi chưa được xác nhận. Vệ sinh khi bề mặt mát, đồng thời kiểm tra máng thoát nước và phụ kiện.
Lưu thông tin để bảo trì
Ghi lại mã tấm, quy cách, phụ kiện, tài liệu đã đối chiếu và ảnh các vị trí tiếp giáp. Khi cần hỗ trợ, gửi cùng ảnh hiện trạng để LIONVINA trao đổi đúng hạng mục.
Câu hỏi thường gặp
Xà gồ nên cách nhau bao nhiêu?
Nhịp đỡ phụ thuộc loại tấm, độ dày, kích thước, cách giữ mép và tải trọng công trình. Gửi phương án mái cùng mã tấm để xác nhận thông số trước khi thi công.
Có thể dùng một cách bắt vít cho cả ba loại tấm?
Mỗi loại tấm và hệ phụ kiện có cấu tạo liên kết riêng. Hãy kiểm tra vị trí vít, lỗ khoan và vòng đệm theo đúng hệ lắp đặt.
Có nên giữ màng bảo vệ để chống bẩn sau lắp?
Bóc màng theo thời điểm nhà sản xuất chỉ định khi hoàn tất lắp đặt. Màng để lâu dưới nắng có thể bám chặt và khó gỡ.
Tài liệu kỹ thuật tham khảo
Các tài liệu dưới đây hỗ trợ đối chiếu nguyên tắc lắp đặt. Thông số của từng hệ trong tài liệu chỉ áp dụng cho sản phẩm tương ứng.
Chuẩn bị thi công mái lấy sáng?
Gửi LIONVINA kích thước mái, loại khung, ảnh hiện trạng và loại tấm dự kiến. Chúng tôi sẽ hỗ trợ lựa chọn tấm, bộ phụ kiện và tài liệu lắp đặt phù hợp.
